Le calendrier du chantier

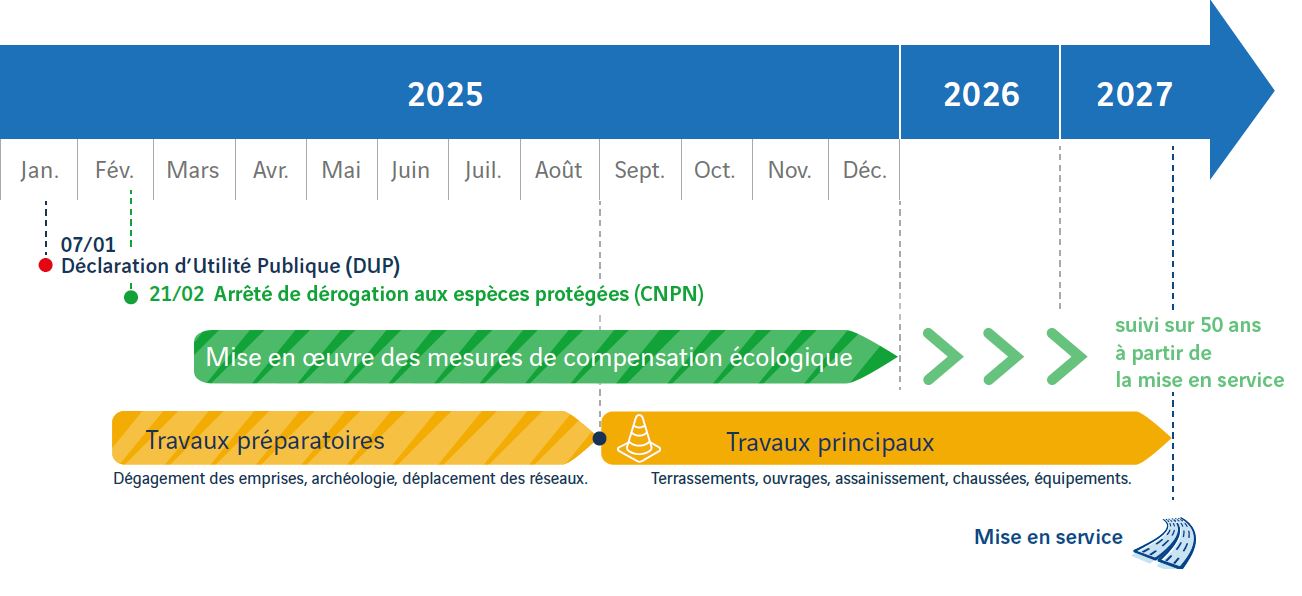

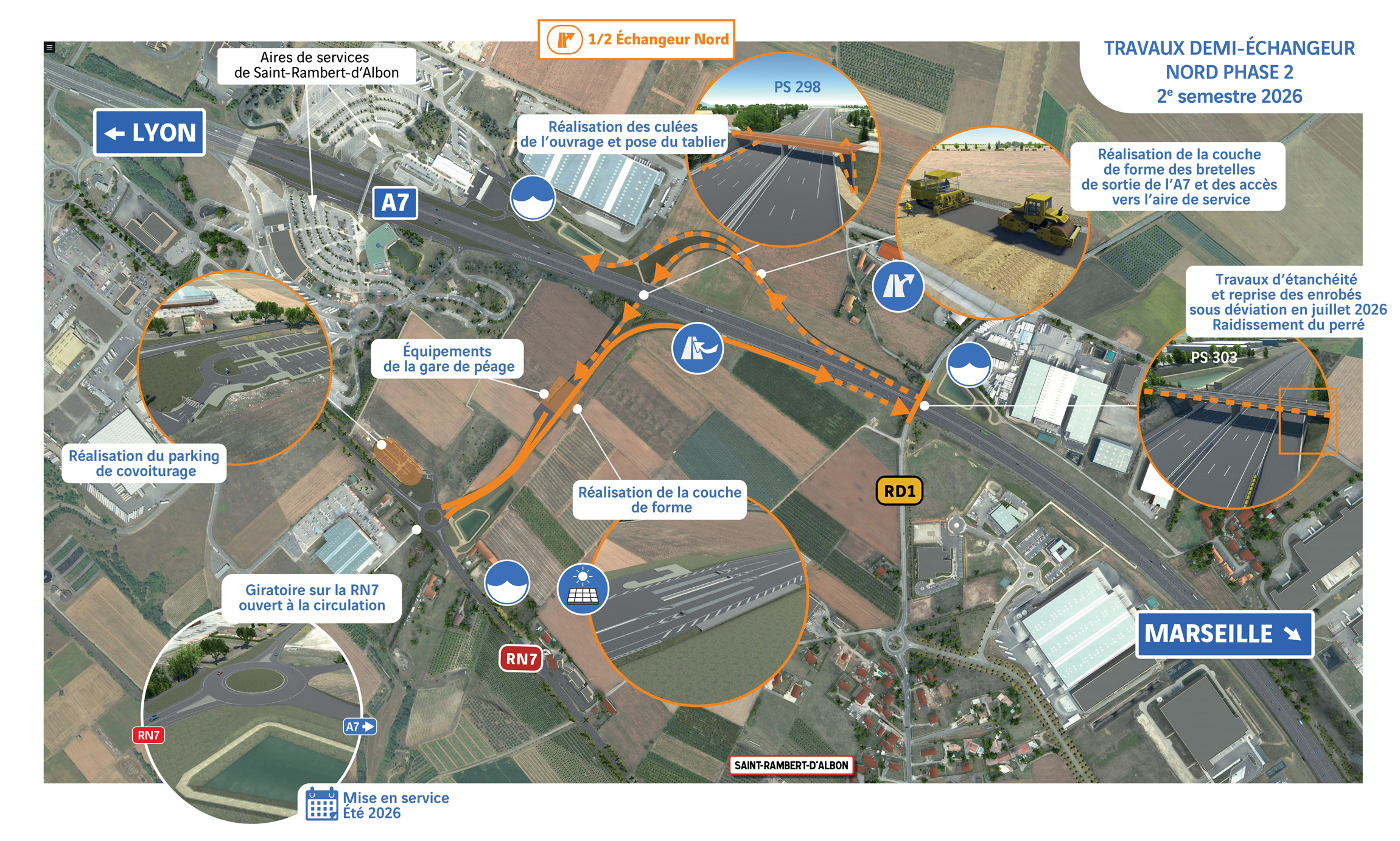

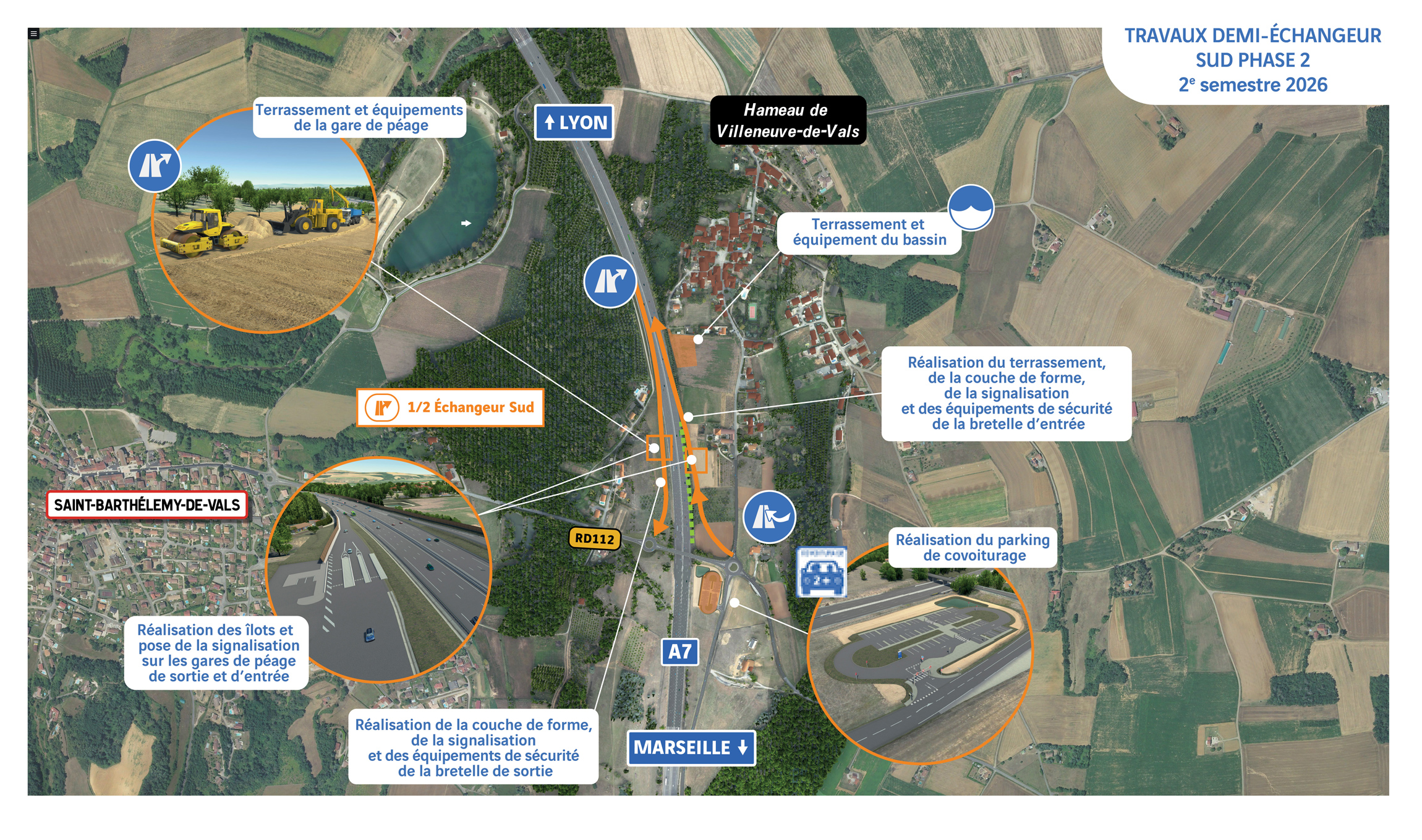

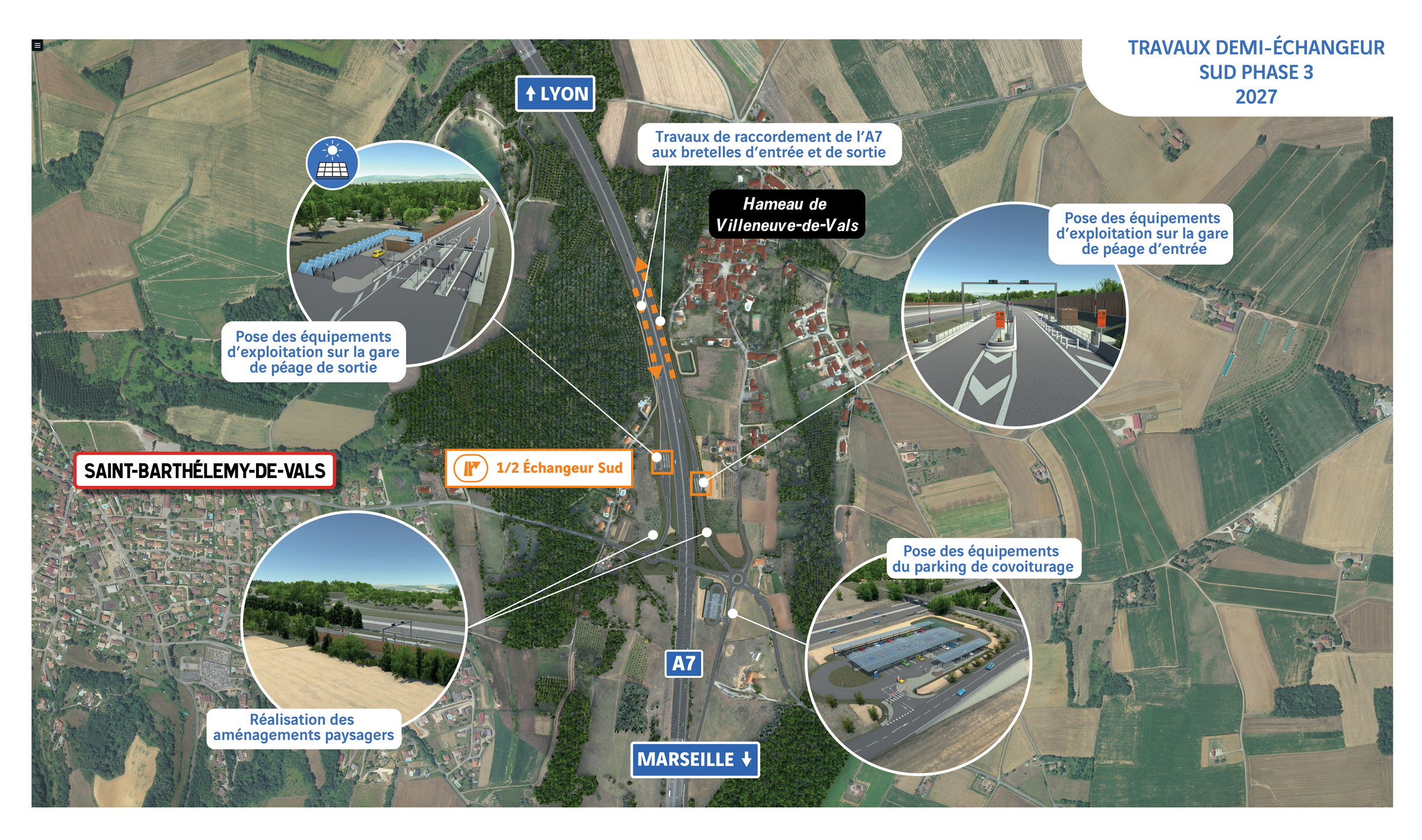

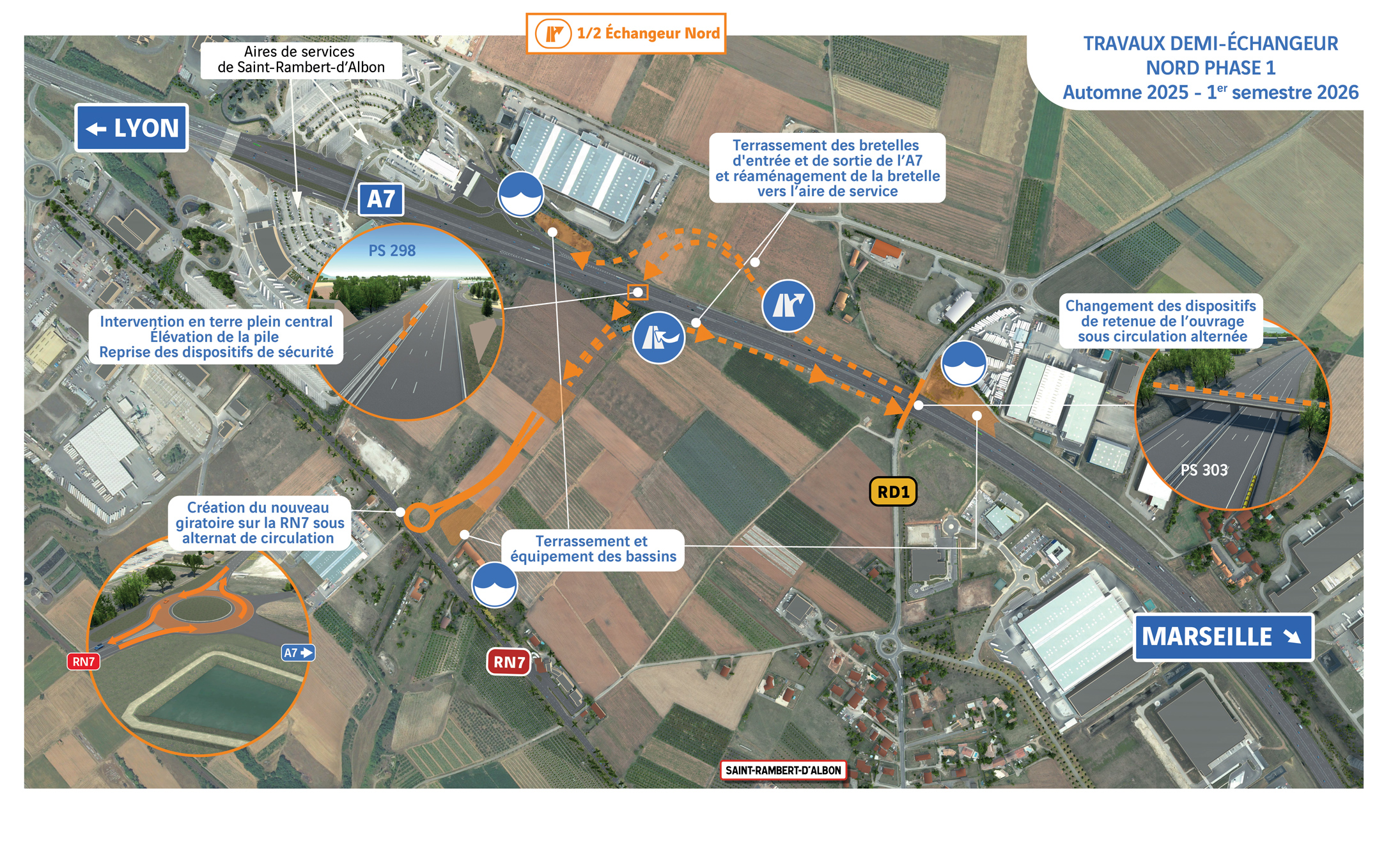

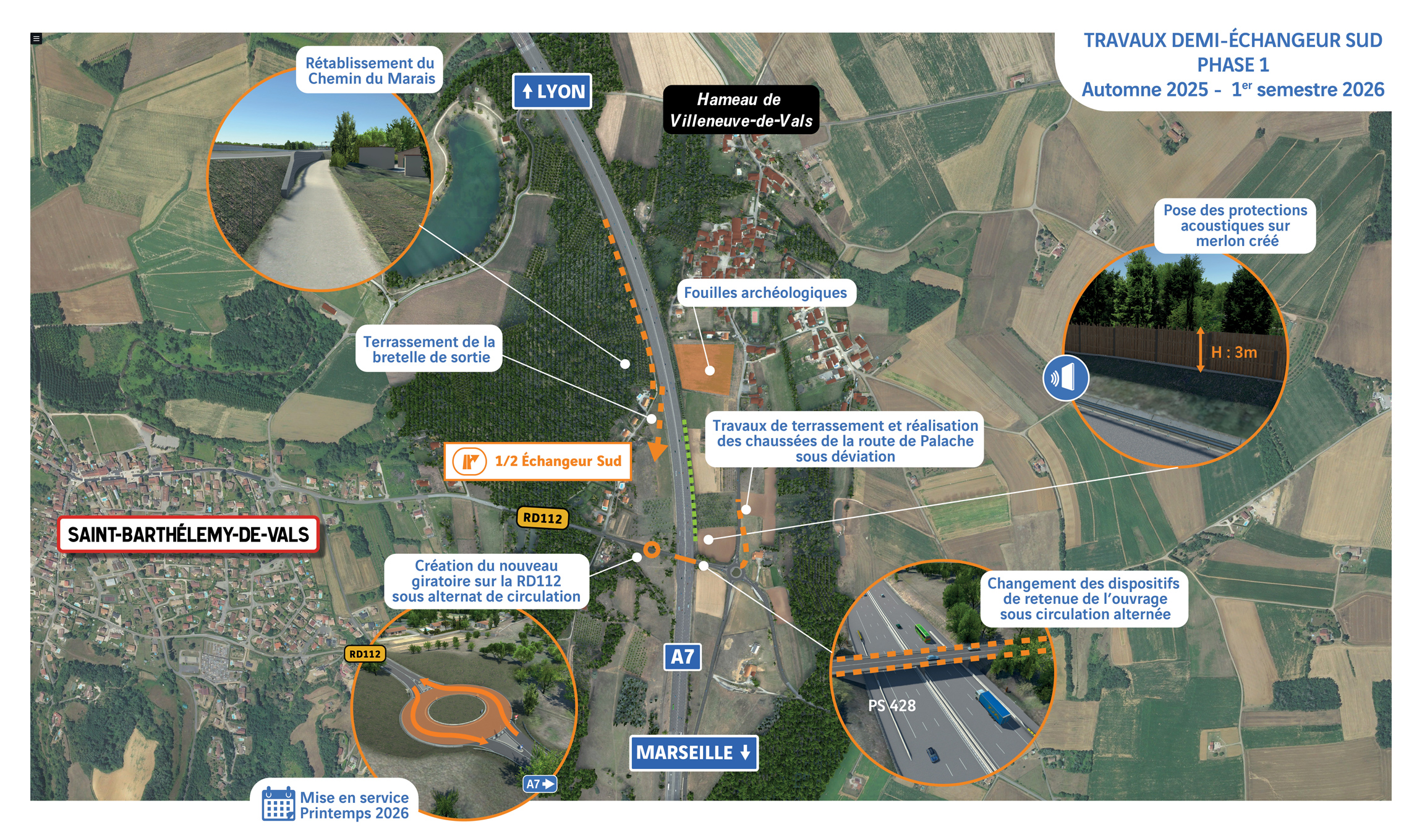

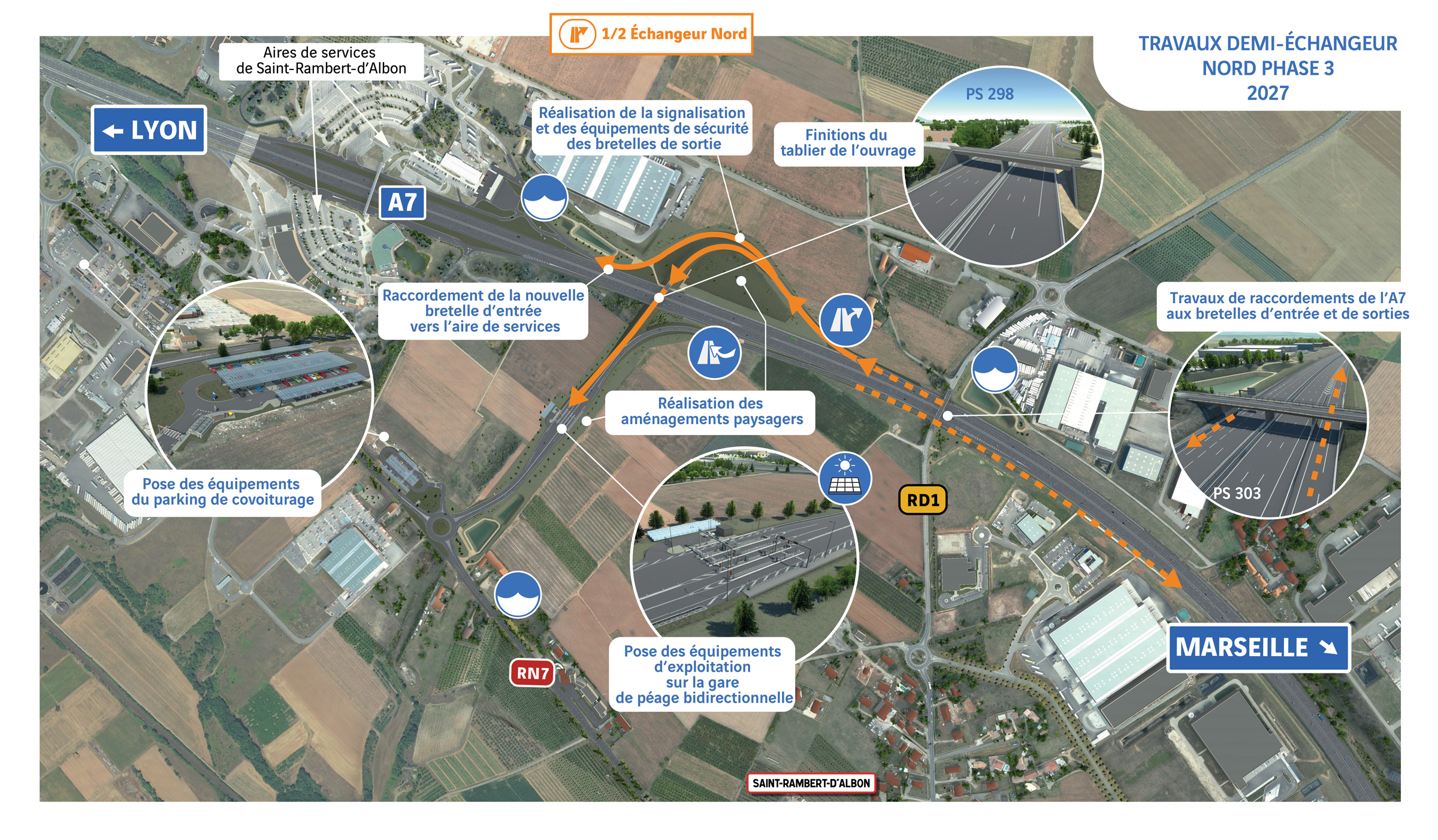

L’organisation de ce projet d’envergure a été minutieusement pensée pour limiter au maximum la gêne aux riverains et aux usagers du réseau secondaire et de l’A7. Les travaux principaux s’effectueront en plusieurs phases jusqu’à l’automne 2027, après des travaux préparatoires (diagnostic archéologique, dévoiement des réseaux…) menés en 2025.
